Χωρίς χρονοδιάγραμμα και με υπερβάσεις κόστους το έργο του ΑΔΜΗΕ – Ανεπανόρθωτες καθυστερήσεις στο καλώδιο Κρήτης–Κύπρου–Ισραήλ

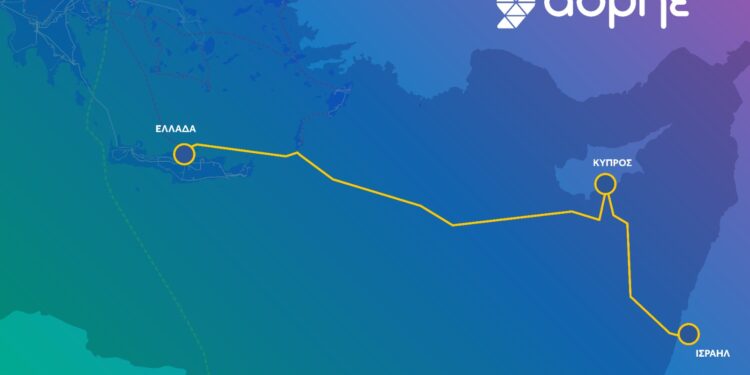

Το ηλεκτρικό καλώδιο Κρήτης–Κύπρου–Ισραήλ, έργο 1,9 δισ. ευρώ με διακηρυγμένο γεωπολιτικό βάρος, παραμένει χωρίς πρόοδο 100 ημέρες μετά το πάγωμα του Φεβρουαρίου, με τον ΑΔΜΗΕ να βρίσκεται στο επίκεντρο για τις επιλογές και τις καθυστερήσεις του. Το μόνο σταθερό δεδομένο αυτή τη στιγμή είναι οι πληρωμές: περισσότερα από 500 εκατ. ευρώ χωρίς πραγματική εξέλιξη στο πεδίο.
Ο επίσημος λογαριασμός του ΑΔΜΗΕ αναφέρεται σε δαπάνες άνω των 250 εκατ. ευρώ. Ανεπίσημα όμως, στελέχη των ρυθμιστικών αρχών ανεβάζουν τον λογαριασμό πάνω από 420 εκατ. ευρώ και μάλιστα χωρίς να υπολογίζονται τα πάντα.
Συγκεκριμένα:
-
41 εκατ. ευρώ για υποθαλάσσιες έρευνες
-
48 εκατ. ευρώ για την εξαγορά του έργου από τον επιχειρηματία Νάσο Κτωρίδη
-
Σταλίες πλοίων ύψους 19 εκατ. ευρώ που εκκρεμούν προς έγκριση
-
Πληρωμές στη Nexans για προκαταβολές χωρίς εγκατάσταση καλωδίου
Παρά τα ποσά αυτά, δεν έχει προχωρήσει καμία ουσιαστική κατασκευή, ενώ το συνολικό ύψος των μελλοντικών αποζημιώσεων για τις καθυστερήσεις παραμένει ασαφές.

Σχεδίαση χωρίς χρονοδιάγραμμα – Διαχείριση χωρίς διαφάνεια
Ο ΑΔΜΗΕ, που ελέγχει το 25% του έργου και έχει αναλάβει την εκτέλεση μέσω της EuroAsia Interconnector, φέρει ευθύνη για την απουσία σαφούς σχεδίου μετά την εξαγορά. Παρά την πίεση από τις ΡΑΑΕΥ και ΡΑΕΚ, δεν έχουν παρουσιαστεί:
-
Χρονοδιάγραμμα υλοποίησης
-
Δεσμευτικά βήματα για την έναρξη κατασκευών
-
Οικονομικός απολογισμός με πλήρη κόστη και ρίσκα
Η έλλειψη αυτών έχει οδηγήσει τόσο την Ελλάδα όσο και την Κύπρο σε χρηματοδοτική ομίχλη, ενώ οι καταναλωτές ενδέχεται να επιβαρυνθούν περαιτέρω με βάση τη διακρατική συμφωνία.
Project μετέωρο, κόστος ανεξέλεγκτο – Η ενεργειακή απομόνωση της Κύπρου παραμένει
Η διασύνδεση είχε παρουσιαστεί ως λύση για τη σταθερότητα και την απεξάρτηση της Κύπρου από τα ορυκτά καύσιμα. Αντί για έργο όμως, το μόνο που προχωρά είναι οι πληρωμές και οι καθυστερήσεις. Το καλώδιο απειλεί να γίνει παράδειγμα αποτυχίας διακυβέρνησης σε στρατηγικές υποδομές.
Πλέον είναι πολλές οι φωνές στην κυβέρνηση που είχαν προβληματιστεί με την ανανέωση της θητείας του κ.Μανούσου Μανουσάκη και τώρα αισθάνονται ότι ίσως έχει έρθει η ώρα να ξαναφέρουν στην επιφάνεια το θέμα.Άλλωστε πάντα είναι χρήσιμος κάποιος. Ανάλογα με τον τρόπο που θα χρησιμοποιηθεί, στο τέλος.
Διαβάστε επίσης: Η διοίκηση του ΑΔΜΗΕ έχει αφήσει το ηλεκτρικό δίκτυο στην τύχη του – Το σκοτάδι απειλεί την Ελλάδα αλά Ισπανία
