Η ΔΕΗ επανεκκινεί τη Δυτική Μακεδονία: Μετάβαση από τον λιγνίτη σε ΑΠΕ, φυσικό αέριο και data centers. Επενδύσεις άνω των 8 δισ. ευρώ
Το φιλόδοξο σχέδιο της ΔΕΗ για την οικοδόμηση της «West Macedonia Valley» – ενός νέου κόμβου πράσινης ενέργειας και τεχνολογίας – ετοιμάζεται να παρουσιαστεί επίσημα την Πέμπτη, στον ΑΗΣ Καρδιάς, με την παρουσία του πρωθυπουργού Κυριάκου Μητσοτάκη.
Πρόκειται για μια ριζική μεταμόρφωση της περιοχής από επίκεντρο της λιγνιτικής παραγωγής σε πυλώνα της ενεργειακής μετάβασης και της ψηφιακής ανάπτυξης, συνδυάζοντας ΑΠΕ, φυσικό αέριο και υποδομές υψηλής τεχνολογίας.
Απολιγνιτοποίηση με προοπτική: Το μέλλον της Πτολεμαΐδας 5
Η τελευταία λιγνιτική μονάδα της χώρας, η Πτολεμαΐδα 5, η οποία ολοκληρώθηκε μόλις το 2024, θα τεθεί εκτός λιγνίτη στα τέλη του 2026. Η εγκατάσταση, ωστόσο, δεν κλείνει – μετατρέπεται σε μονάδα φυσικού αερίου με δυνατότητα καύσης υδρογόνου στο μέλλον.
Το νέο μοντέλο λειτουργίας προβλέπει:
-
Από το 2027: λειτουργία σε ανοιχτό κύκλο με ισχύ 350 MW
-
Μελλοντικά: αναβάθμιση σε συνδυασμένο κύκλο και αύξηση ισχύος στα 500 MW
Η νέα μορφή παραγωγής υπόσχεται χαμηλότερο κόστος, λιγότερους ρύπους και μεγαλύτερη ευελιξία για την υποστήριξη του ενεργειακού φορτίου των ΑΠΕ.

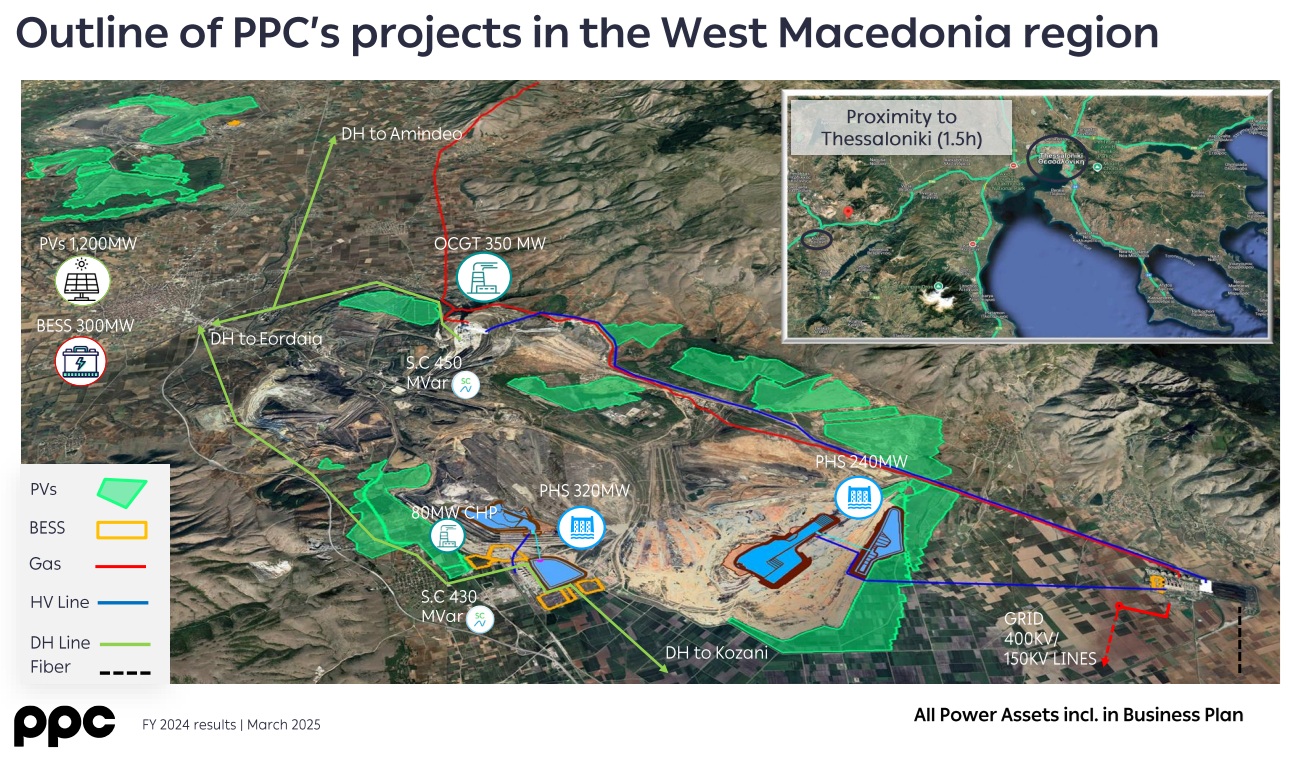

Ανανεώσιμες Πηγές Ενέργειας παντού: 1,2 GW στα πρώην λιγνιτωρυχεία
Η ΔΕΗ προχωρά με ταχύτατους ρυθμούς στην ανάπτυξη μεγάλων φωτοβολταϊκών έργων στη Δυτική Μακεδονία. Μόνο στην Πτολεμαΐδα:
-
Το έργο “Πτολεμαΐδα” φτάνει τα 550 MW (367 MW ολοκληρωμένα, τα υπόλοιπα εντός 2024)
-
Δύο επιπλέον έργα 171 και 80 MW έχουν ήδη ολοκληρωθεί
-
Προβλέπεται συνολική εγκατάσταση 1,2 GW φωτοβολταϊκών, 300 MW μπαταριών και δύο έργα αντλησιοταμίευσης 320 και 240 MW
Το μεγάλο πλεονέκτημα της περιοχής είναι η υποδομή: διαθέσιμες εκτάσεις από τα παλιά ορυχεία και δίκτυα υψηλής και υπερυψηλής τάσης, τα οποία εξυπηρετούσαν τις λιγνιτικές μονάδες.

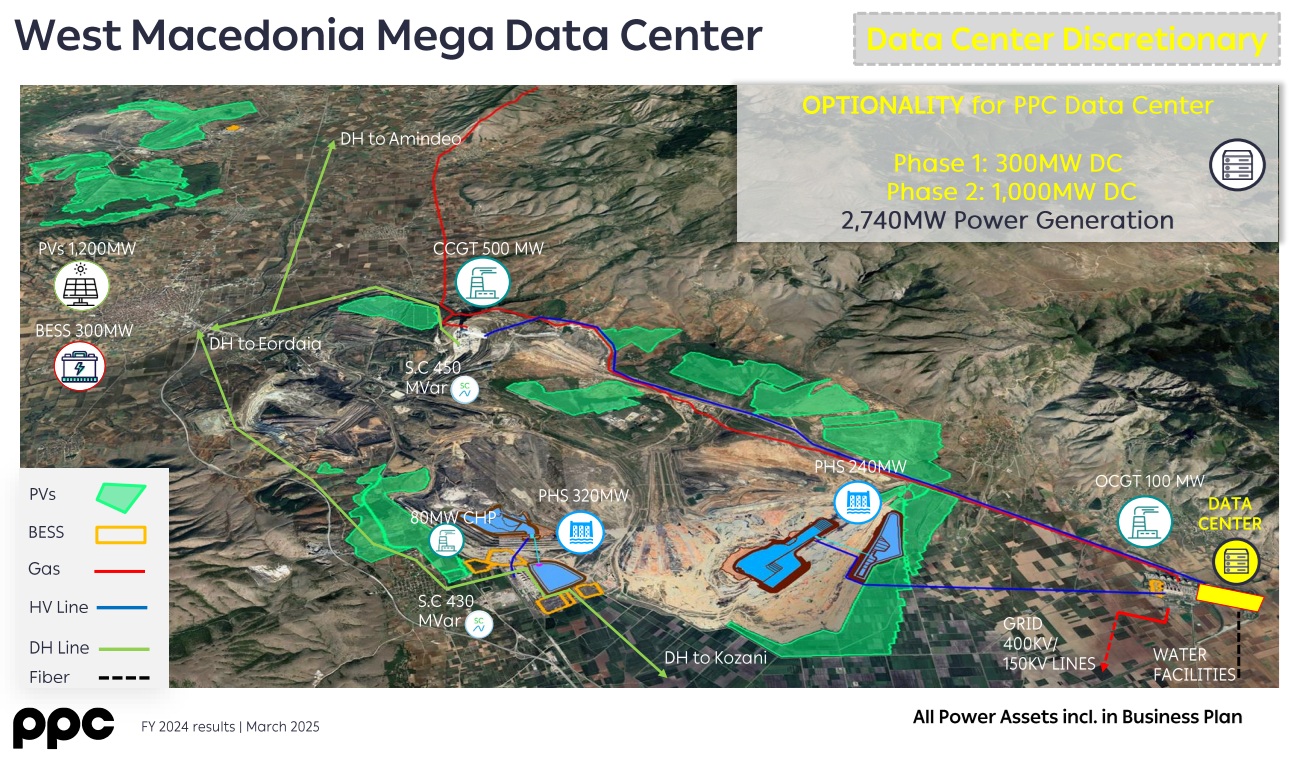

Data Centers: Η Δυτική Μακεδονία εισέρχεται στην ψηφιακή εποχή
Η νέα δραστηριότητα στην οποία επενδύει η ΔΕΗ αφορά τα data centers, ένα πεδίο με εκρηκτική παγκόσμια ανάπτυξη λόγω της τεχνητής νοημοσύνης και της ανάγκης για υπολογιστική ισχύ.
Όπως δήλωσε ο Γιώργος Στάσσης, η Ευρώπη υστερεί έναντι των ΗΠΑ σε αυτό τον τομέα, ενώ αντιμετωπίζει έλλειψη κατάλληλων εκτάσεων για τέτοιες υποδομές.
Η Δυτική Μακεδονία συγκεντρώνει ιδανικές προϋποθέσεις:
-
Ενεργειακή επάρκεια και δίκτυα
-
Τηλεπικοινωνιακή κάλυψη
-
Διαθέσιμο ανθρώπινο δυναμικό
-
Αδειοδοτική ευελιξία
Η επένδυση που εξετάζει η ΔΕΗ –με την εύρεση στρατηγικού εταίρου– αφορά την κατασκευή data center 300 MW, με προοπτική επέκτασης στα 1.000 MW. Το κόστος ανά MW εκτιμάται σε 7-8 εκατ. ευρώ, κάτι που σημαίνει συνολική επένδυση έως και 8 δισ. ευρώ.
Διαβάστε επίσης: ΔΕΗ: Λειτουργικά κέρδη 1,8 δισ. ευρώ το 2024, και μέρισμα ύψους 0,4 ευρώ ανά μετοχή
